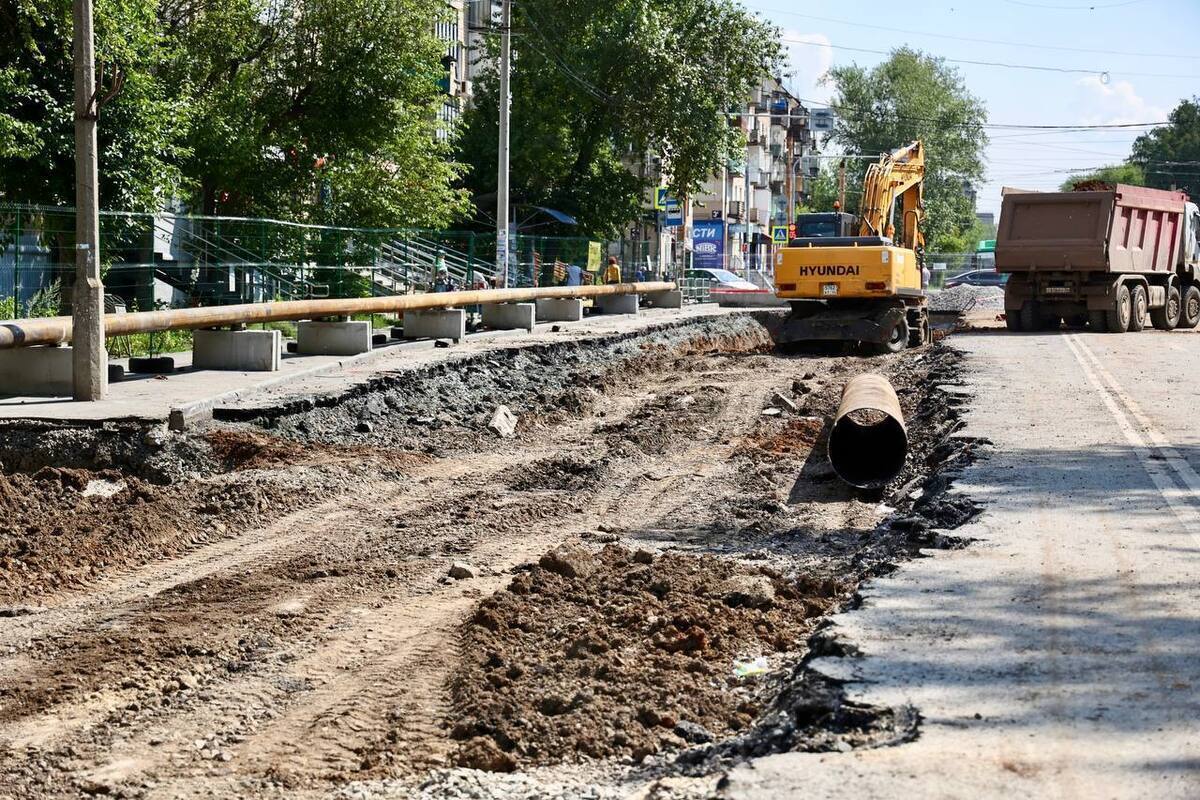

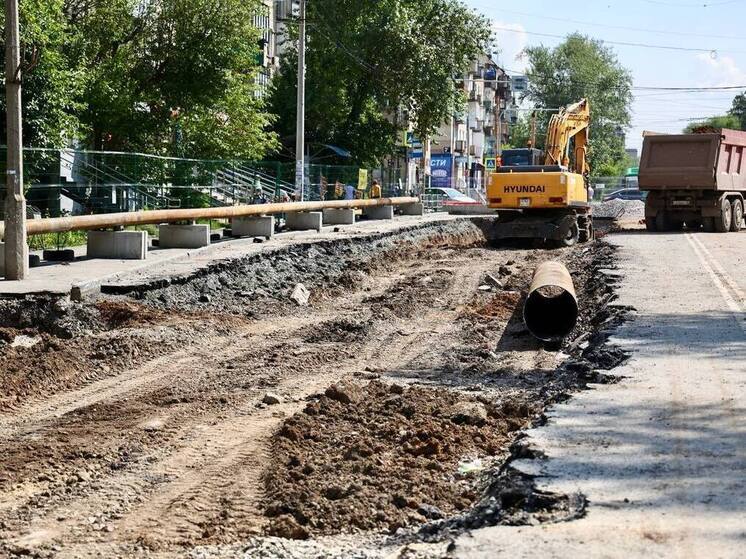

В Челябинске продлен четвертый этап гидравлических испытаний теплосетей до 13 августа — предельного срока возобновления горячего водоснабжения. Как сообщает АО «УСТЭК-Челябинск», за две недели проверок выявлено 75 повреждений на 96,5 км сетей, из которых устранено пять.
«Мы прикладываем все усилия для скорейшего восстановления подачи ГВС. Поэтапное включение объектов начнется с 1 августа», — заявили в компании.
Для ремонтных работ задействовано восемь бригад. Испытания проводятся в соответствии с требованиями Минэнерго для выявления дефектов и предотвращения аварий в отопительный сезон. Все выявленные повреждения подлежат обязательному устранению перед подключением потребителей.
Жителей просят сообщать о местах выхода воды на поверхность по телефону диспетчерской службы: +7 (351) 246-40-00. Полный перечень адресов можно найти на сайте компании в разделе «Подготовка к отопительному периоду».
Всего в городе запланировано шесть этапов испытаний, три из которых уже завершены. Пятый этап начался сегодня.
Ранее по теме: Теплосети капитально готовят к зиме.
